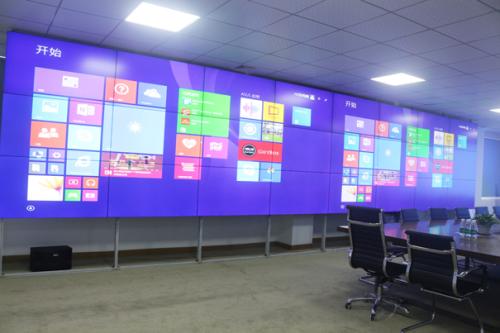

    液晶拼接屏技術安裝指導說明

    閱讀【1238次】 日期【2017-10-12】

         一套完整的液晶拼接大屏幕拼接系統,除了最前端的屏幕之外,還會(huì )涉及計算機、網絡(luò )、圖像監控、綜合布線以及眾多的周邊設備等諸多設備,這些特點也造就了液晶大屏幕拼接系統安裝復雜、難度高等特點。其實除了這些特點之外,大屏拼接系統對于工程人員不但要有過硬的工程技術,同時還要具備較強的項目管理和運作能力,只能具備這些特點才能靈活應對各種安裝項目。



    液晶拼接屏技術安裝指導說明


         專業廠家液晶拼接項目建議:大屏幕液晶拼接系統工程項目可分為四個不同的階段,分別為項目策劃、前期勘察、工程實施以及項目后期。這四個階段當中,前期勘察和工程實施是非常重要的,如果這兩個階段在實施過程中出現問題,會(huì )嚴重影響工程的進度以及工程的質量。前基勘察和工程實施兩部分的實施當中都需要注意些什么?


         液晶拼接屏工程前期勘查要點:工程前期勘察除了施工人親自到現場進行了解勘察之外,還需要和客戶進行詳細的交流,并做好項目整體施工規劃,因為這些在很大程度上決定著工程的周期長短、費用的控制以及最終效果的呈現,所以必須特別注意。


          1、首先:安裝設備的地面要平整。因為整個液晶大屏幕拼接系統的重量非常大特別是背投拼接,它的技術決定了它的箱體非常大、而且非常重,所以如果安裝設備的地面是瓷磚的話,要先確認它是否能承受這樣的重量,另外設備最好固定在防靜電地板下的地面上,以保證地面長期受重不變形。


          2、其次是布線:液晶大屏幕拼接系統布線時,要將電源線和信號線分開,以避免對信號產生無謂的干擾;另外要根據液晶大屏幕的規格、機柜位置、信號源位置等計算出所需各種線纜的長度、接頭數量及信號線名稱等。同時還要與客戶確認一下,工程可用的管線槽道是否滿足實際需求,以便繼續后續的工作。


         3、環境光線:因為液晶拼接大屏幕產品的亮度相對有限,如果系統的周遭光線太亮,會(huì )對畫面效果造成一定的影響。一般情況下,要求屏幕前方4米內為暗區,最好不要安裝日光燈管,可安裝內藏式筒燈,燈光不能直接照射到屏幕上而且必須有單獨的開關。此外燈筒的安裝要和大屏幕設備平行,盡量使工作區內有足夠的照明,但又不會(huì )對屏幕產生明顯的影響,屏幕附近可能射入的光線(如窗戶),必要時要進行遮擋,同時設備運行時燈光最好關掉,以保證設備的正常運行。


          4、框架要求:中宇視通考慮到液晶拼接屏安裝及維護的便利,框架包邊必須為可拆卸式包邊。外框架內沿距拼墻外邊(上下左右四個邊)每邊預留約25mm間隙,大型拼墻還應根據列數適當增加余量。另外,為了后期進入箱體維護,維修通道原則上上不小于1.2m寬??刹鹦妒竭厳l以壓住屏幕邊緣3-5mm為宜,在箱體和屏幕完全安裝到位后,最后再固定可拆卸式邊條。


         5、空調(視不同項目而定):在維修通道內,必須要安裝空調或者是出風口,保證設備的通風情況良好。出風口位置應盡量遠離液晶拼接墻(1m左右較好),并且出風口的風不能對著箱體直接吹,以免屏幕冷熱不均勻而損壞。
